Netbeheerder Enexis investeert in 2021 bijna €1 mrd in uitbreiding en versterking van zijn netten, blijkt uit het dinsdag gepubliceerde jaarplan. Daarmee is het werkpakket van de netbeheerder, die actief is van Groningen tot Limburg, dit jaar groter dan ooit.

Om precies te zijn verwacht Enexis dit jaar €941 mln aan investeringen te doen, €63 mln meer dan het werkpakket voor afgelopen jaar. De investeringen van alle regionale netbeheerders zijn de afgelopen jaren als gevolg van de energietransitie al fors gestegen, en de verwachting is dat die trend nog wel enige tijd zal aanhouden. Dat dit jaar opnieuw een recordbedrag aan investeringen in het jaarplan is opgenomen, is dan ook conform verwachting. Ten opzichte van 2015 ligt het investeringsniveau van Enexis inmiddels 60% hoger.

Net als in andere jaren gaat het grootste deel van de investeringen naar het zuidelijke werkgebied van Enexis: de netbeheerder investeert in Noord-Brabant een bedrag van €351 mln, en in Limburg €195 mln. In Groningen, Drenthe en Overijssel wordt respectievelijk €136 mln, €96 mln en €163 mln geïnvesteerd. Dat het zwaartepunt van het werkpakket in het zuiden ligt, komt doordat Enexis met name in Noord-Brabant veel meer klantaansluitingen heeft door de aanwezigheid van grote steden en industrie. De noordelijke provincies zijn in vergelijking dunner bevolkt.

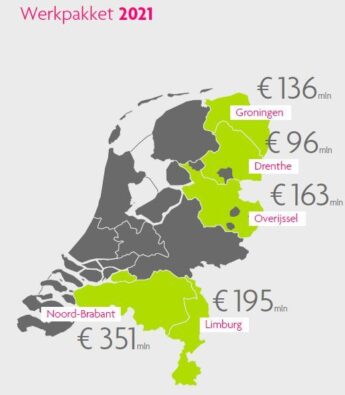

De investeringen van Enexis in 2021 per provincie. (Bron: Enexis)

In Noord-Brabant gaat €225 mln naar uitbreiding en versterking van het elektriciteitsnetwerk en is €81 mln bestemd voor het gasnetwerk. Daarnaast investeert Enexis ook nog €45 mln in het plaatsen van slimme meters. In de andere provincies gaat het om vergelijkbare verhoudingen: het grootste deel van het werkpakket heeft in alle provincies betrekking op investeringen in de elektriciteitsnetten. Enexis heeft in alle regio’s te maken met krapte op het elektriciteitsnet, en zal de capaciteit van deze netten de komende jaren dus vrijwel overal moeten uitbreiden.

Netversterkingen Zuid-Nederland

Grote projecten die Enexis in 2021 verwacht uit te voeren, zijn verzwaringen en uitbreidingen van een groot aantal transformatorstations die de verbinding vormen tussen het hoogspanningsnet van Tennet en het middenspanningsnet van Enexis, de zogeheten HS/MS-stations. In Noord-Brabant gaat het om de HS/MS-stations Tilburg-Centrum, Roosendaal, Hapert en Maarheeze die worden vervangen of verzwaard. Daarnaast plaatst Enexis zes nieuwe transportverdeelstations in Best, Odiliapeel, Oploo, Oss, Someren en Sterksel. Deze zijn volgens Enexis nodig voor de uitbreiding van bedrijven en het transport van duurzame energie.

In Limburg worden de HS/MS-stations in Born, Boschpoort, Limmel, Lutterade, Nederweert en Venray vervangen en/of verzwaard. Verder staat op de planning een vergroting van de transportcapaciteit van de 50 kV-verbindingen tussen HS/MS-station Limmel en het 50 kV-station Bospoort.

Netversterkingen Noord-Nederland

In Groningen worden onder meer de transformatorstations Winschoten, Winsum en Kropswolde uitgebreid en verzwaard. Bij twee van de drie stations worden mobiele e-houses, kant-en-klare schakelinstallaties, geplaatst. De verzwaringen aan de HS/MS-stations zijn vooral bedoeld om extra ruimte op het net te creëren voor zonneparken en windparken.

Ook in Drenthe vinden zulke uitbreidings- en verzwaringswerkzaamheden plaats op in totaal vijf HS/MS-stations in Gasselte, Zeijerveen, Coevorden (2x) en Emmen, en ook hier worden in totaal vier e-houses geplaatst. En in Overijssel plaatst Enexis dit jaar twee e-houses en wordt gewerkt aan uitbreiding en verzwaring van de HS/MS-stations in Almelo, Enschede, IJsselmuiden, Raalte, Steenwijk en Losser.

Slimme meters en Dali-boxen

Behalve op de grotere netversterkingsprojecten richt Enexis zich in 2021 ook op de vervanging van honderden middenspanningsinstallaties in netstations verspreid over het hele werkgebied. Ook wordt nog overal een klein deel van het totaalbedrag besteed aan het plaatsen van slimme meters. Volgens de oorspronkelijke planning hadden de netbeheerders de grootschalige uitrol van slimme meters eind 2020 afgerond moeten hebben, maar door de corona-maatregelen lag de uitrol in 2020 enkele maanden stil.

Enexis-medewerkers aan het werk aan een gasleiding. (Foto: Enexis)

Daarnaast investeert Enexis in het plaatsen van tientallen nieuwe distributie-automatiseringsboxen (DA-boxen) en duizenden distributieautomatisering-light-boxen (Dali-boxen). De DA-boxen gebruikt Enexis voor het schakelen op afstand en monitoring van de elektriciteitsstromen, terwijl de Dali-boxen bedoeld zijn voor capaciteitsmanagement en ter vervanging van het toonfrequent-signaal (TF-signaal) dat per 1 juli 2021 wordt stopgezet. De Dali-boxen zullen dus ook gebruikt worden voor de bediening van openbare verlichting, wat voorheen met het TF-signaal gebeurde.

Ten slotte vinden in 2021 ook de nodige werkzaamheden plaats aan het gasnetwerk van Enexis. Hierbij gaat het vooral om vervangingsinvesteringen, en in sommige gevallen om het verleggen van gasleidingen om plaats te maken voor nieuwe of bredere autowegen.
